Dự án được khởi công xây dựng tại xã Tân Phú (huyện Tân Phú Đông), xã Tân Thành, xã Tăng Hòa, xã Phước Trung (huyện Gò Công Đông), xã Yên Luông (huyện Gò Công Tây) và thị xã Gò Công, tỉnh Tiền Giang. Dự án có tổng công suất lắp máy 100 MW, sản lượng điện hàng năm lên đến 307,6 triệu kWh.
Trong dự án này, PC1 là tổng thầu dự án EPC bao gồm dịch vụ pháp lý, thiết kế Kỹ thuật, cung cấp và lắp đặt hệ thống cáp ngầm, thiết kế cung cấp và xây dựng, mua sắm, xây dựng, sản xuất, lắp đặt, thử nghiệm, vận hành COD và cung cấp giải pháp dự báo công suất cho dự án Tân Phú Đông 1. Dự án với 24 trụ Turbine gió và hơn 80km cáp ngầm biển.
Hoàn thành toàn bộ phần xây dựng trong 6 tháng: Từ tháng 3 đến tháng 9/2022. Với quy mô huy động 15 sà lan đóng cọc, 14 sà lan làm móng đồng thời. Hoàn thành phẩn lắp đặt WTG 11/11/2022 với rất nhiều khó khăn về thời tiết trong giai đoạn mùa gió chướng tại khu vực miền Tây và đơn vị cung cấp Turbine chậm tiến độ cung cấp.

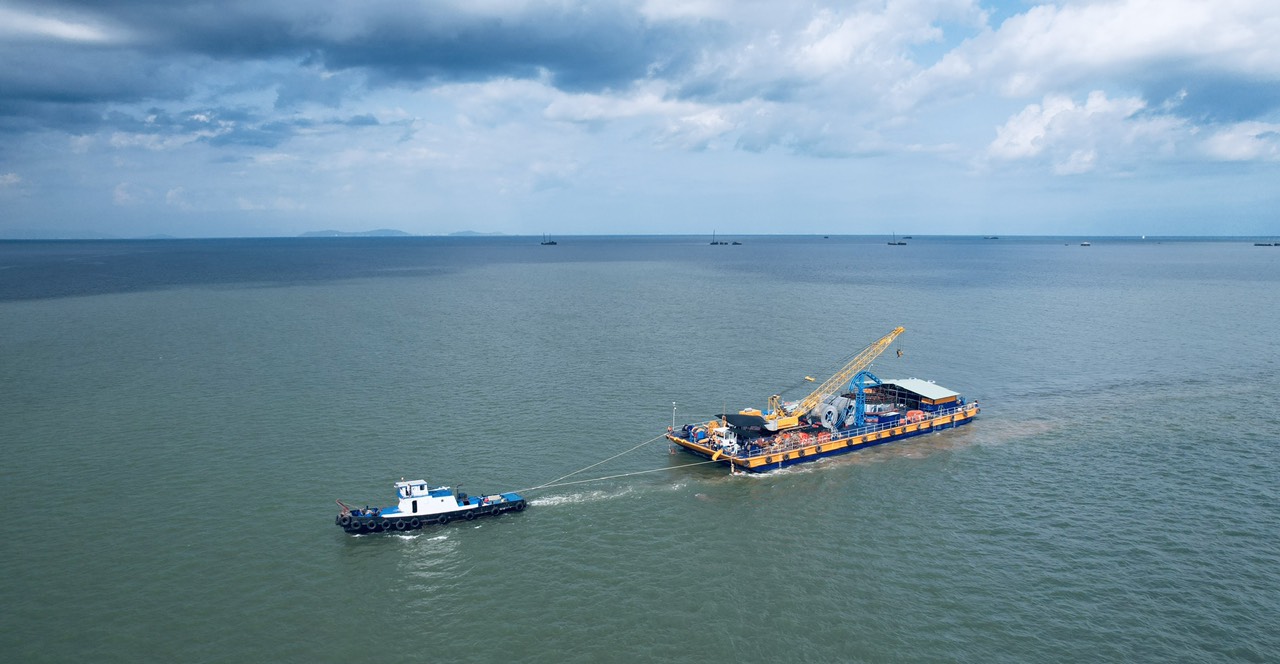

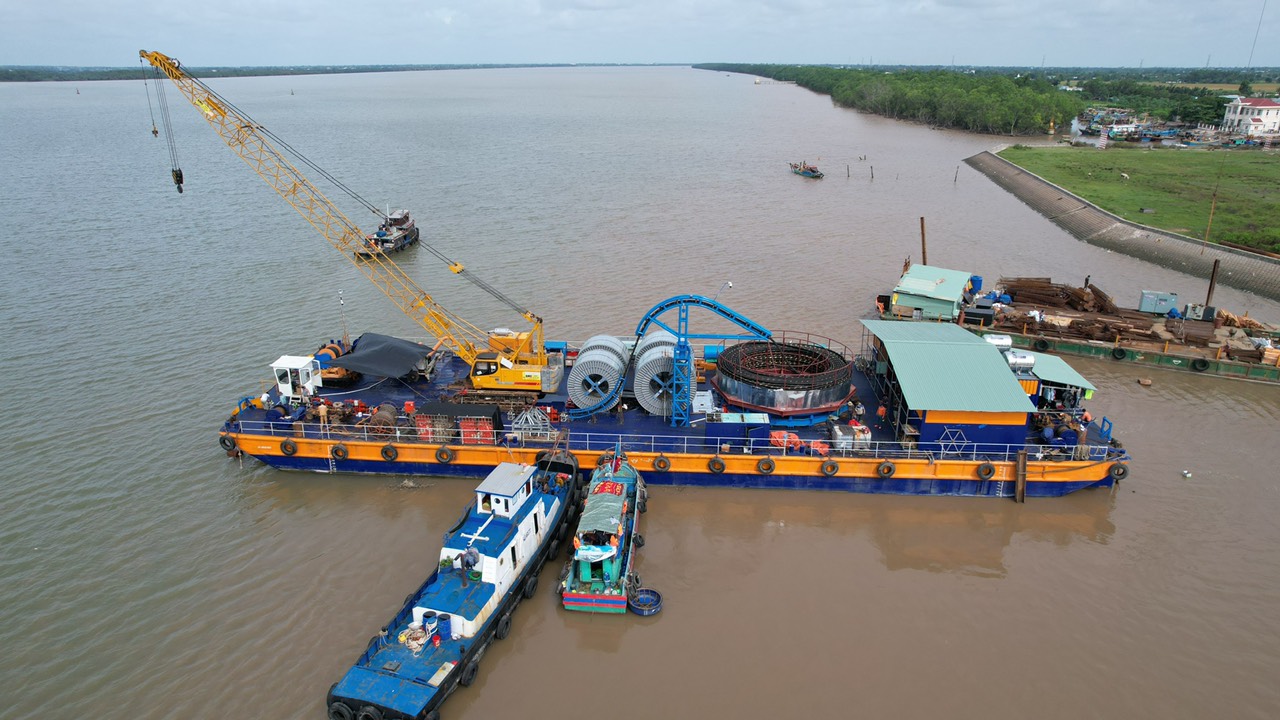

Để đảm bảo tiến độ thi công kéo 4 line cáp với tổng chiều dài 81 km. PC1 đã huy động 03 sà lan thi công cáp ngầm đồng thời để đảm bảo tiến độ bàn giao cáp tại cảng cũng như tiến độ thi công. Huy động 2 sà lan thi công lắm dựng với cẩu 1250 tấn và 8 sà lan vận chuyển để đảm bảo cung ứng đủ thiết bị, không làm gián đoạn thi công.
PC1 đã đầu tư thành công 03 hệ thống thi công cáp ngầm biển. Thi công Cáp ngầm Nhà máy điện gió Tân Phú Đông 1 với tổng chiều dài 82km trobg 70 ngày đêm, vượt tiến độ 25 ngày so với kế hoạch và giảm chi phí 15%.
